Elektrisk veibygging 70 grader nord

Statens vegvesen tester nullutslippsmaskiner i arktisk klima. Målet er mer kunnskap, mindre utslipp og raskere omstilling av bransjen.

Det rister i bakken når rundt 90 tonn med stein, stål og batteripakker dundrer forbi. Uten last veier det elektriske monsteret 37 tonn. I dumperkassen er det plass til fem store lastebil-lass, eller 50 tonn med stein og grus.

Krevende testlaboratorium

– Vi tror dette er et perfekt testlaboratorium, forklarer byggeleder i Statens vegvesen, Bjørn Roar Mannsverk, i en pressemelding fra etaten.

Annonse

Målet er å finne ut om det lar seg gjøre å bruke elektriske og batteridrevne maskiner på en effektiv måte, til knusing, opplasting og flytning av store mengder stein- og jordmasser, så langt nord i landet.

Laboratoriet han snakker om er rassikrings- og utbedringsprosjektet mellom Grøtnes og Saragammen, på rv. 94 inn mot Hammerfest. Her på vestsiden av Kvaløya i Finnmark ligger alt tørt land over tregrensa. Gress, lyng og einer er stort sett de høyeste vekstene. Fra om lag 400 meters høyde skrår terrenget bratt ned mot havet, der rv. 94 slynger seg langs fjorden. Det nakne og steile landskapet gjør denne strekningen ekstra utsatt for snøfokk, sørpeskred og steinsprang. Derfor er veien ofte stengt i vinterhalvåret.

–  For pasienter det haster med å få frem til Hammerfest og hovedsykehuset i Vest-Finnmark, kan stengt vei være svært kritisk, for næringslivet og de drøyt 13.000 som bor og jobber i Hammerfest kommune er stengt vei både plagsomt og kostbart, påpeker Mannsverk. Derfor bygger Statens om denne delen av rv. 94.

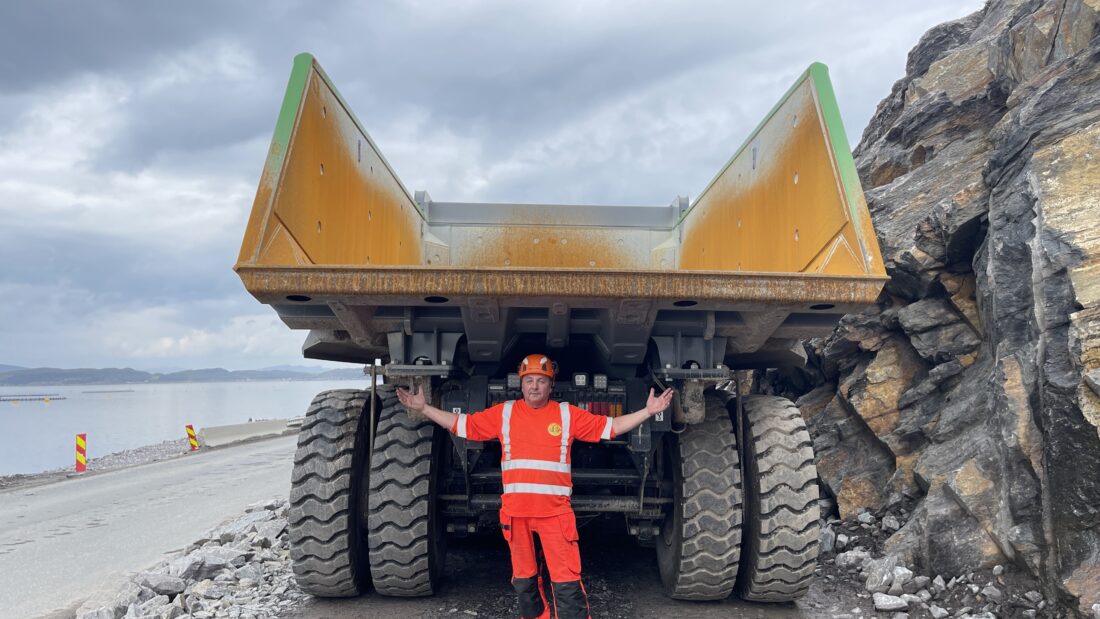

Store lass: Selv om elmotorene ikke tilbyr mer enn 30 km/t flyttes det store mengder på kort tid når dumperkassen tar 38 m3 masser i hvert lass. (Foto: Johnny Larsen/ Statens vegvesen)

Store lass: Selv om elmotorene ikke tilbyr mer enn 30 km/t flyttes det store mengder på kort tid når dumperkassen tar 38 m3 masser i hvert lass. (Foto: Johnny Larsen/ Statens vegvesen)

Høyfjellsløsning i fjæra

I tillegg til 5,2 km med ny rassikret og moderne vei, sprenges det ut et åtte meter bredt fresefelt langs store deler av strekningen. Høyfjellsløsningen gjør det mulig å frese bort fokkskavlene før de blir til hinder for trafikken, samtidig kan snøryddingen utføres uten å stenge veien.

– For å få plass til fresefeltet på innsiden av riksveien må vi sprenge ut ca. 500 000 m3 med stein. I tillegg gjenbruker vi en god del masser fra og langs eksiterende vei. Vi må med andre ord flytte veldig mye masser, og det bidro til ideen om et testprosjekt for arktisk-elektrisk massehåndtering, forklarer Mannsverk.

Krevende vinterdrift: Terreng og klima med mye fokksnø gjør det krevende å holde rv. 94 til Hammerfest åpen gjennom vinteren. Nå bygges veien om for å bedre fremkommeligheten. (Foto: Ole André Helgaas/Statens vegvesen)

Krevende vinterdrift: Terreng og klima med mye fokksnø gjør det krevende å holde rv. 94 til Hammerfest åpen gjennom vinteren. Nå bygges veien om for å bedre fremkommeligheten.
(Foto: Ole André Helgaas/Statens vegvesen)

Stimulerer til nytenkning

De klimatiske forholdene så langt nord gjør det krevende nok å gjennomføre utbyggingen med vanlige anleggsmaskiner. Snø, kulde og sterk vind tvinger entreprenøren til å stoppe arbeidet i de hardeste vintermånedene. Det var derfor ingen selvfølge at Bertelsen og Garpestad ønsket å være med på dette testprosjektet.

– I utgangspunktet hadde vi nok ikke tenkt oss å bruke elektriske maskiner her, nei. Men skal vi klare den grønne omstillinga, som vi ser komme, er det viktig for oss å lære mer om drifta av anleggsplasser med null utslipp. Da Veivesenet samlet la inn 8,8 millioner kroner i gjennomføringstilskudd, ble risikoen vår akseptabel, derfor sa vi ja til å prøve ut elektrisk massetransport her oppe. Det forteller anleggsleder i Bertelsen & Garpestad AS, Erlend Eithun.

Ekstra store dumpere.

Planen var å bruke leddstyrte dumpere med batteri-drift. Men slike maskiner var ikke mulig å få leid da testprosjektet skulle starte. I stedet har entreprenøren leid inn to Sany SKT90E. Selv om disse dumperne er altfor tunge til å kjøres på offentlig vei, fungert de likevel greit.

– Det er fordi vi kan kjøre dem langs fresefeltet og på fyllinga parallelt med dagens rv. 94. Samtidig har vi ingen terrengkjøring og traseen er flat nok til at vi kommer oss frem selv om det snør kraftig. Det forteller Ingebrigt Loe, som har driftsansvaret av de elektriske dumperne hos Bertelsen og Garpestad AS.

190 cm på strømpelesten blir litt puslete foran de elektriske Sany-dumperne på rv. 94. Fra venstre: byggeleder i Statens vegvesen, Bjørn Roar Mannsverk, anleggsleder i Bertelsen & Garpestad AS, Erlend Eithun og ansvarlig for elektrisk drift hos entreprenøren, Ingebrigt Loe. (Foto: Knut Haarvik/Statens vegvesen)

190 cm på strømpelesten blir litt puslete foran de elektriske Sany-dumperne på rv. 94. Fra venstre: byggeleder i Statens vegvesen, Bjørn Roar Mannsverk, anleggsleder i Bertelsen & Garpestad AS, Erlend Eithun og ansvarlig for elektrisk drift hos entreprenøren, Ingebrigt Loe.
(Foto: Knut Haarvik/Statens vegvesen)

Må klattlade for å være effektiv

Men fulladet batteri kan gigantdumperne på rv. 94 frakte stein i ti timer før de må lades. Det er to timer mer en produsenten har beskrevet, og skylds trolig det flate terrenget. Men med tolvtimers skift og krav om effektiv drift, holder det ikke med en ladding i døgnet.

– Nei, her måte vi ta begge matpausene våre til hjelp. Først lader vi en halvtime fra elleve til halv tolv. Da får vi lada ca. 20 prosent. Så har vi mat i fra halv fire til fire, og da får vi lada på nok til at vi kan kjøre til vi tar kveld. Og så «tanker» vi opp batteriene i løpet av natten slik at de er fulladet til morgenskiftet, sier Loe.

Casestudie med miljøgevinst

Utprøvingen av massehåndtering med utslippsfrie anleggsmaskiner på rv. 94 er også en casestudie. Her måles og vurderes produktivitet, effektivitet, pålitelighet, utførelse metoder, ladebehov og miljøgevinst ved elektrisk drift opp mot kostnader og tidsbruk ved tradisjonell fossil anleggsdrift.

Prosjektledelsen har beregnet at syv testmåneder med el-drift vil redusere dieselforbruket med opp mot 190 000 liter, noe som tilsvarer en reduksjon på over 500 tonn CO2-ekvivalenter. Til sammenligning slipper bygg- og anleggsplasser i Norge årlig ut cirka 854 000 tonn CO2-ekvivalenter, ifølge Statistisk Sentralbyrå.

– Det er derfor et mål å samle kunnskap og erfaring om hvilke krav og stimulerende tiltak Veivesenet kan bruke i fremtidige kontrakter, for å bidra til en raskere omstilling i bransjen. Det er kanskje et skritt på veien mot utslippsfrie samferdselsprosjekter, påpeker Mannsverk.

Batteridrevet monster: Under arbeidet med ny rv. 94 mot Hammerfest har to store batteridrevne dumpere flyttet enorme mengder stein. Her testes nullutslippsmaskiner og elektrisk drivlinje for massehåndtering i arktiske strøk. (Foto: Johnny Larsen/ Statens vegvesen)

Batteridrevet monster: Under arbeidet med ny rv. 94 mot Hammerfest har to store batteridrevne dumpere flyttet enorme mengder stein. Her testes nullutslippsmaskiner og elektrisk drivlinje for massehåndtering i arktiske strøk.
(Foto: Johnny Larsen/ Statens vegvesen)

Mindre stengt i vinter

Anleggsarbeiderne tar juleferie 21 desember og arbeidet tas ikke opp igjen før 1. mai. Men 6. januar starter likevel montering av autovern og rekkverk langs området med fresefelt. I tillegg startes det også montering av snøskjermer i retning mot Saragammen.

– Med autovern på plass kan vi flytte trafikken ut mot havet det ferdig vei skal gå, da kan vi ta i bruk det meste av fresefeltet selv om det ikke er helt ferdig. Sammen med flere snøskjermer blir det enklere å holde denne delen av rv. 94 åpen i vinter, avslutter Mannsverk.

Rv. 94 Mollstrand-Grøtnes skal stå ferdig i november 2025.
